Краткий ответ. Полусухая цементно-песчаная стяжка подходит для водяного тёплого пола, если трубы надёжно закреплены, система опрессована, предусмотрены краевая лента и швы, а слой над трубами выбран по проекту. Отопление нельзя включать сразу после укладки: стяжка должна набрать прочность, после чего температуру повышают постепенно.
Раствор должен плотно окружить трубы и образовать равномерный слой по всей площади.
Почему полусухая технология подходит для тёплого пола
Цементно-песчаный слой одновременно распределяет нагрузки и передаёт тепло от труб в помещение. Механизированное приготовление помогает получать однородную смесь, а фиброволокно снижает риск усадочных трещин.
Небольшое количество воды уменьшает усадку, однако требует качественного перемешивания и уплотнения. Пустоты рядом с трубами ухудшают теплоотдачу и создают слабые зоны, поэтому раствор тщательно распределяют и уплотняют.
Конструкция пола по слоям
прочное подготовленное основание;
гидроизоляционный или разделительный слой по проекту;
теплоизоляция достаточной жёсткости;
краевая демпферная лента по периметру;
система крепления и трубы отопления;
полусухая стяжка с предусмотренными швами;
подготовка и финишное напольное покрытие.
Каждый слой выполняет отдельную функцию: утеплитель уменьшает потери, лента компенсирует расширение, а стяжка распределяет тепло.
Какая нужна толщина над трубами
Толщину нельзя назначать только по диаметру трубы. Учитываются прочность раствора, шаг укладки, жёсткость утеплителя, площадь контуров, нагрузки и требования проекта отопления. Слишком тонкий верхний слой может растрескаться и прогреваться полосами. Чрезмерно толстый увеличивает инерцию: пол дольше нагревается и остывает.
На бытовых объектах встречаются ориентиры порядка 30–50 мм над трубой, но это не универсальная норма. Конкретное значение должен подтвердить проектировщик или ответственный исполнитель. Общая толщина будет равна диаметру трубы плюс нижний и верхний слои. Подробнее о расчёте высоты — в статье «Толщина полусухой стяжки».
Подготовка перед устройством стяжки
основание очищают и проверяют его несущую способность;
утеплитель укладывают плотно, без качающихся участков;
по периметру крепят демпферную ленту выше будущего чистого пола;
трубы фиксируют так, чтобы они не всплывали при распределении смеси;
контуры маркируют и фотографируют с привязкой к стенам;

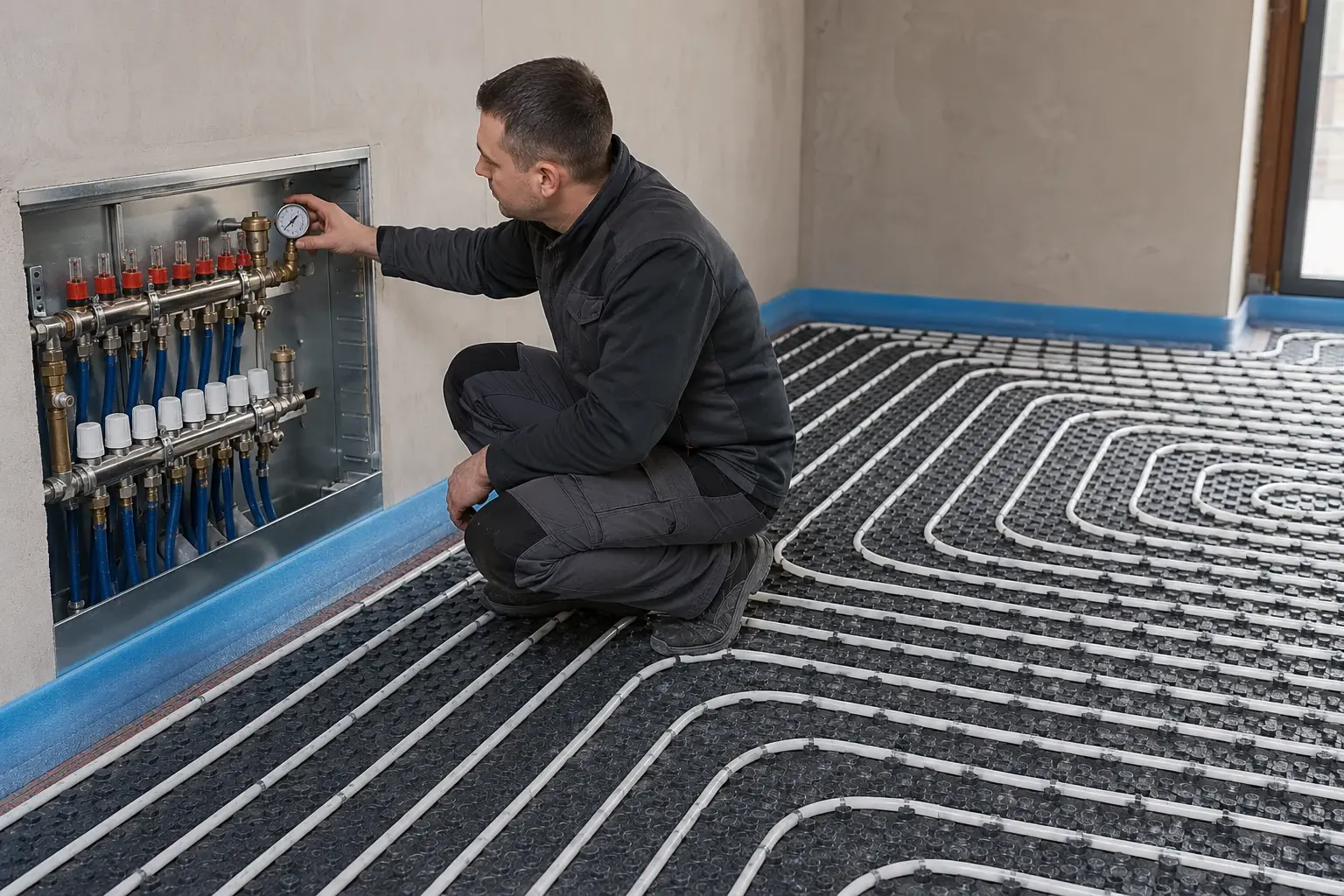

систему заполняют и опрессовывают по регламенту монтажа;
лазером отмечают проектный уровень поверхности.
Схему труб полезно сохранить до завершения ремонта. Она понадобится при монтаже перегородок, порогов, сантехники или мебели с креплением к полу.
Перед укладкой трубы фиксируют, фотографируют и проверяют систему под давлением.
Нужны ли деформационные швы
При нагреве цементная плита расширяется, поэтому она не должна быть жёстко зажата стенами и колоннами. Краевая лента отделяет стяжку от вертикальных конструкций. Дополнительные швы предусматривают между отдельными контурами, в дверных проёмах, на больших площадях и в помещениях сложной формы.
Трубы, пересекающие шов, защищают гильзой. Произвольно нарезать шов после работ опасно: можно повредить контур. Расположение согласуют заранее.
Как выполняют работы
готовят раствор из песка, цемента, воды и фиброволокна;
подают смесь по шлангу к месту укладки;
формируют контрольные направляющие по лазерным отметкам;

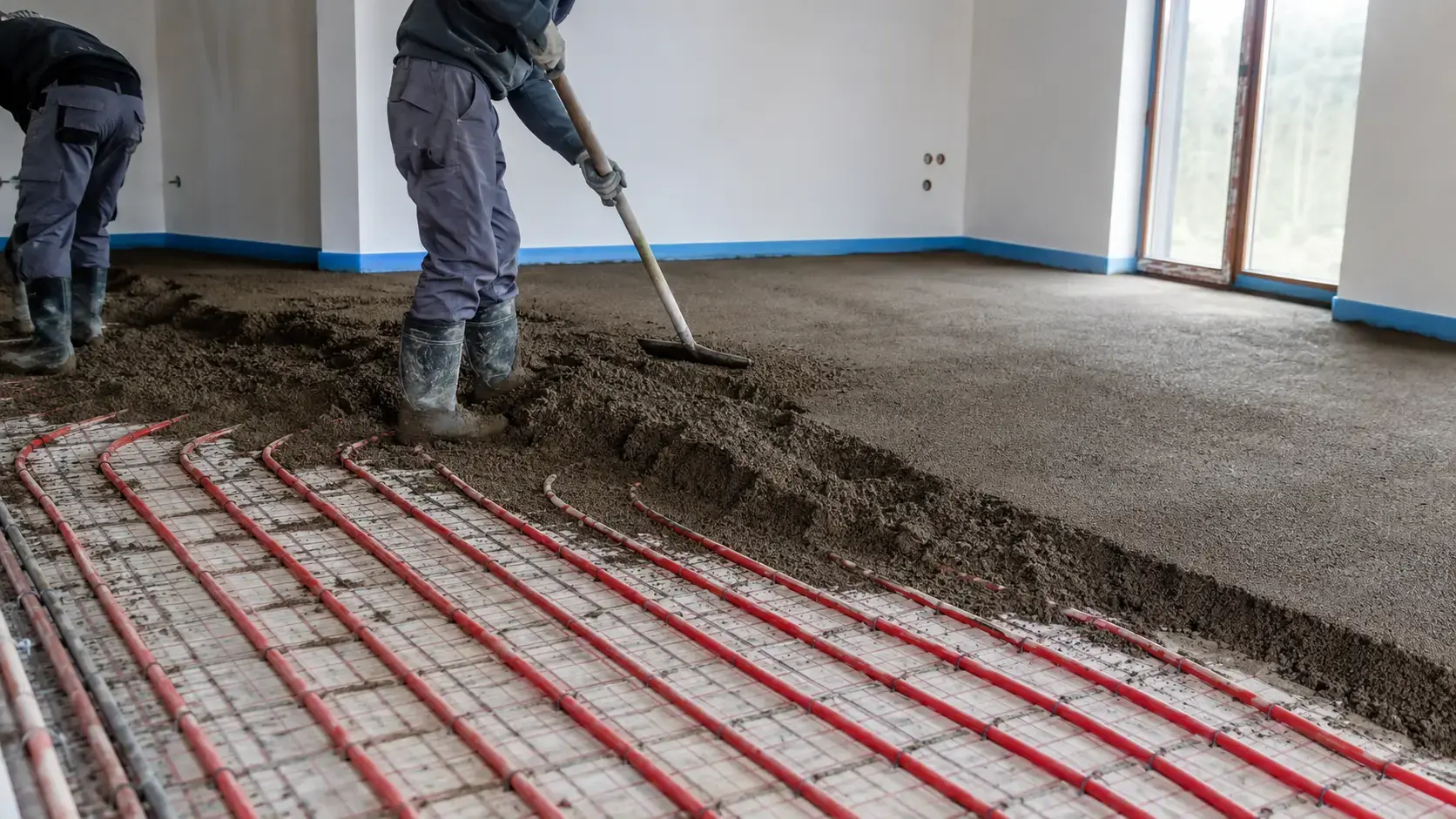

распределяют и уплотняют раствор, не смещая трубы;
стягивают поверхность правилом;
затирают машиной и формируют предусмотренные швы;
организуют уход и защищают поверхность от ранней нагрузки.
Когда можно включать тёплый пол
Включать систему в первые дни для ускорения высыхания нельзя. Локальный нагрев вызывает неравномерную потерю влаги и дополнительные напряжения. Сначала цемент должен пройти необходимый период набора прочности.

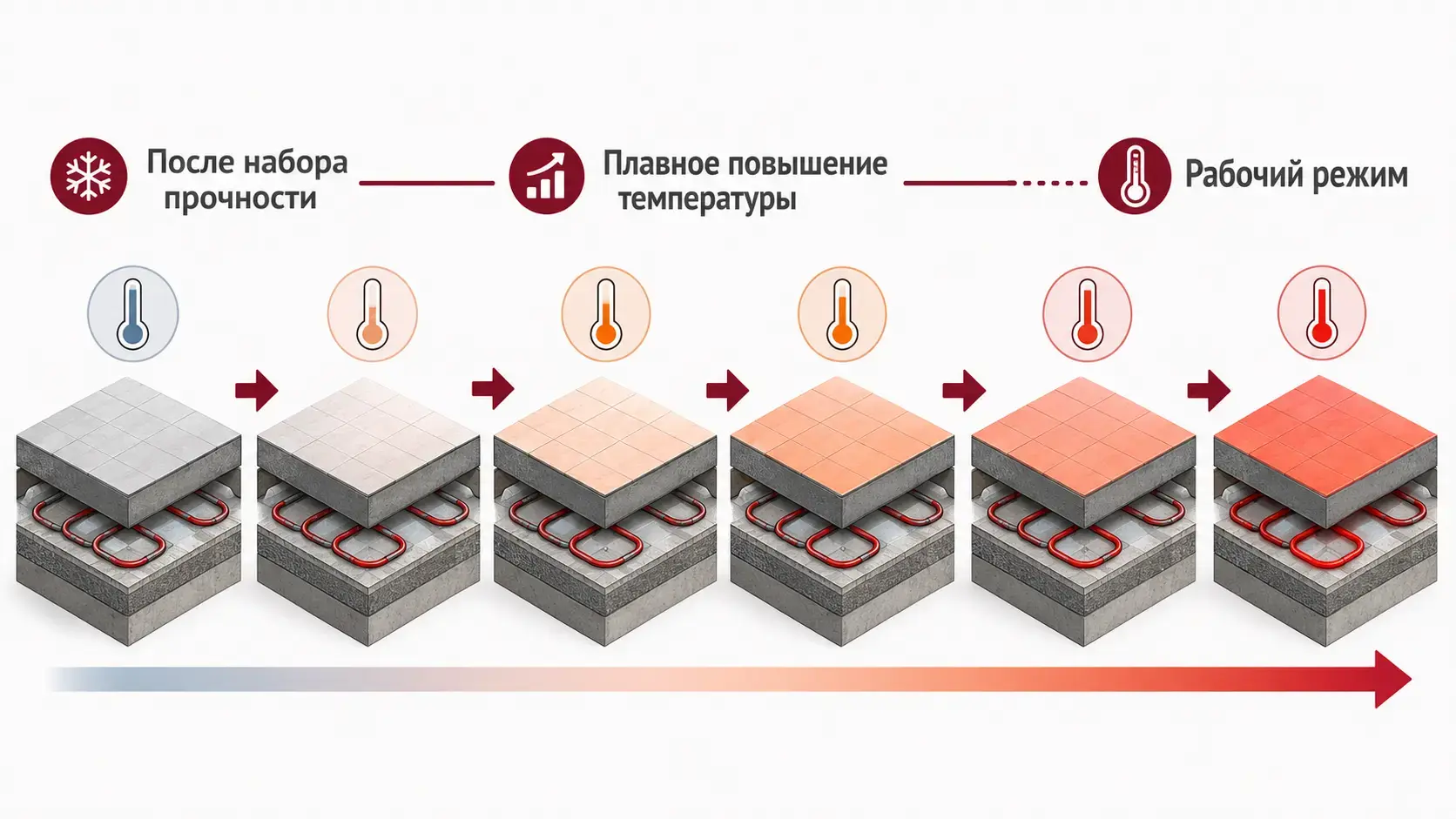

Первый запуск выполняют по регламенту проекта и оборудования: начинают с невысокой температуры теплоносителя, затем повышают её ступенчато. После прогрева температуру также снижают постепенно. Перед укладкой покрытия проводят предусмотренный цикл прогрева и проверяют остаточную влажность.
Первый прогрев выполняют постепенно и только после набора стяжкой необходимой прочности.
Какое покрытие выбрать
Керамическая плитка хорошо проводит тепло и часто используется над водяными контурами. Ламинат, инженерная доска, винил и линолеум должны иметь разрешение производителя для тёплого пола и ограничения по температуре поверхности. Также учитывают сопротивление теплопередаче подложки.
Покрытие нельзя укладывать на влажное основание. Сроки и способы проверки описаны в материале о высыхании полусухой стяжки.
Частые ошибки
укладка смеси по неопрессованным или плохо закреплённым трубам;
отсутствие демпферной ленты и швов;
неравномерный слой над трубами;
пустоты из-за слабого уплотнения;
повреждение труб при нарезке швов;
ранний запуск отопления на высокой температуре;
укладка покрытия без проверки влажности.
Часто задаваемые вопросы
Можно ли использовать фиброволокно?
Да, его обычно вводят в раствор для распределения усадочных напряжений. Оно не заменяет конструктивные швы и проектное армирование, если оно требуется.
Нужно ли держать трубы под давлением?
Систему предварительно опрессовывают и ведут работы в режиме, указанном монтажной организацией. Это помогает контролировать герметичность и форму труб.
Можно ли включить отопление через неделю?
Не следует ориентироваться только на неделю. Срок и график первого запуска определяются проектом, составом и условиями твердения.
Подходит ли полусухая стяжка для электрического пола?
Некоторые системы допускают монтаж в стяжку, другие устанавливают непосредственно под покрытие. Нужно соблюдать инструкцию производителя конкретной системы.
